- Tous les circuits et équipements qui doivent se trouver ou passer par les combles, sont en place !

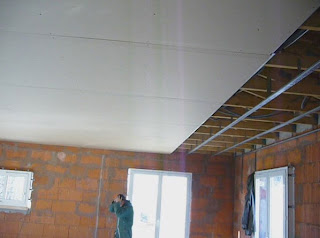

- Il est temps maintenant de procéder à la mise en place des plaques de placo BA13 au plafond !

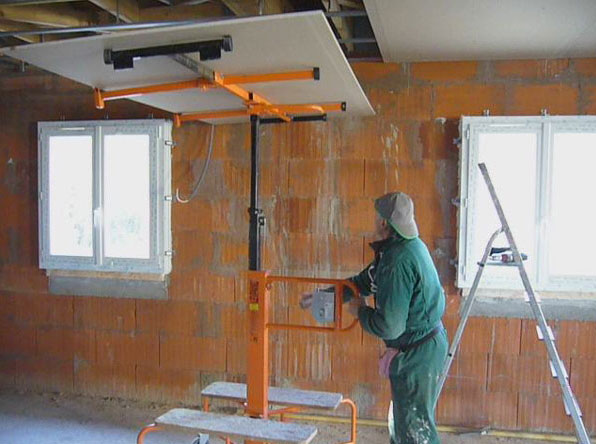

- Nous nous sommes fait prêter par notre fournisseur de placo-plâtre un lève plaques, outil quasiment indispensable pour la mise en place au plafond !
- Celui-ci est bien pratique car il est équipé de deux marches pieds très utiles pour visser les plaques !
- La visserie s’effectue avec des vis placo de 3.5 X 25mm
- Nous utilisons des perceuses sans fil avec des petits embouts spéciaux qui évitent une pénétration trop profonde qui endommagerai la plaque de plâtre !

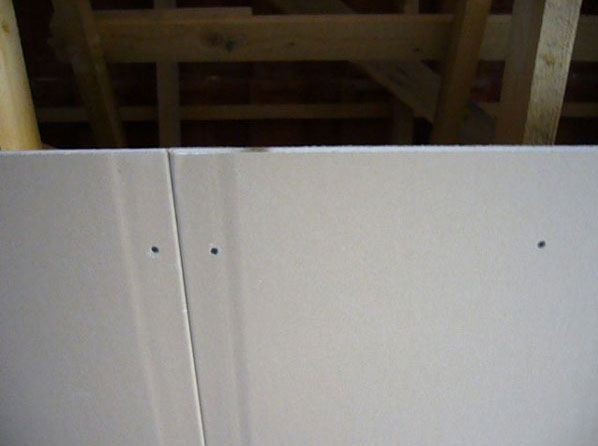

- 5 vis par rail sur chaque plaque !

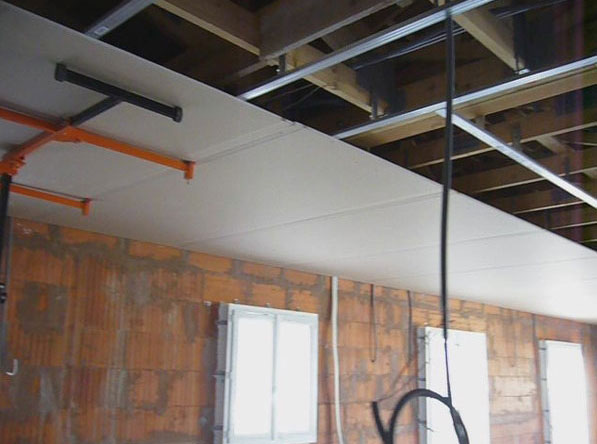

- La progression est rapide !
- Lorsque une gaine électrique se présente, nous marquons sur la plaque sont emplacement de façons à la situer pour effectuer plus tard les branchements !

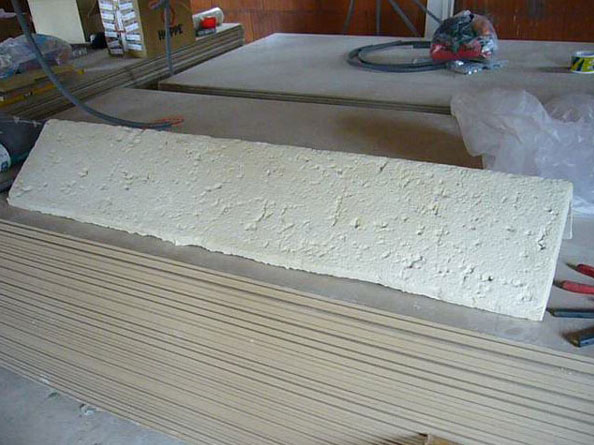

- En fin de matinée le plus gros est fait il reste à faire les coupes !
- Pour cela un cutter suffit (voir vidéo) !
- Nous allons aussi mettre en place la trappe d’accès aux combles :

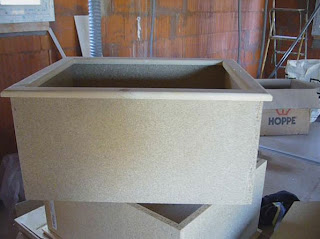

- Elle est conçue comme un petit coffre, la hauteur des bords servant à contenir le matériau d’isolation qui sera pulsé plus tard !
- La trappe est munie d’un isolant !
- Elle n’est pas très large, mais cela suffira pour des incursions à l’avenir, qui espérons-le seront relativement rares dans les combles !

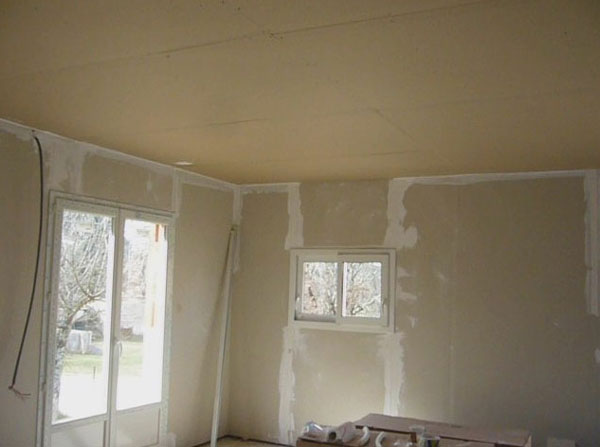

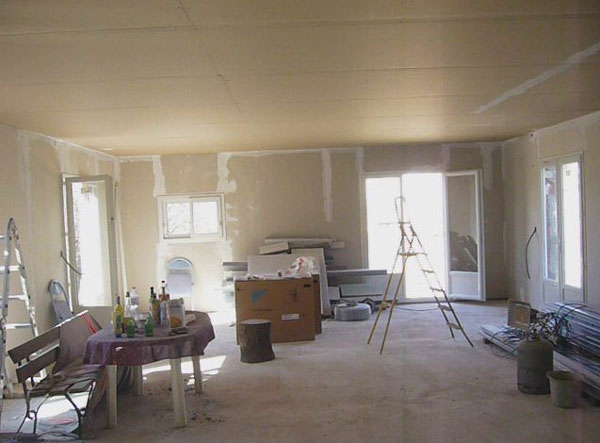

- Le soir tout le plafond est en place !
- Le lendemain matin nous attaquons les murs !

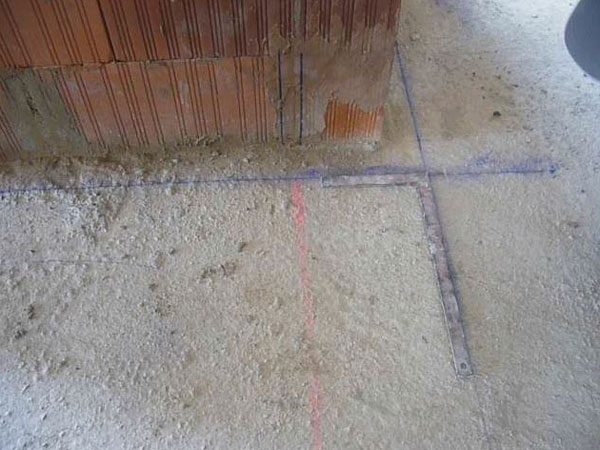

- Avant toutes choses il faut tracer au sol tout le long des murs, l’empreinte des plaques à coller, a savoir 10cm =
- (8cm isolant + 1cm plâtre + 1cm colle) !

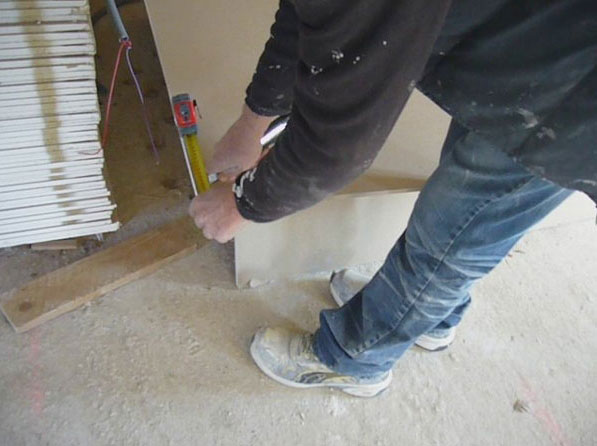

- Bien vérifier l’équerrage, c’est important pour plus tard la pose du carrelage !
- Il faut aussi bien préparer la colle pour quelle soit homogène et suffisamment consistante pour être appliquée avec succès !
- Les plots de colle sont appliqués directement sur le mur avant de présenter le panneau !
- Un cordon de mastic silicone et apposé rapidement aux endroits nécessaires !
- Les coupes se font à la scie sauteuse !
- Et immédiatement posées !
- Il faut quelques fois, surtout dans les angles, user de stratagèmes pour maintenir les plaques et permettre ainsi de progresser sans attendre !

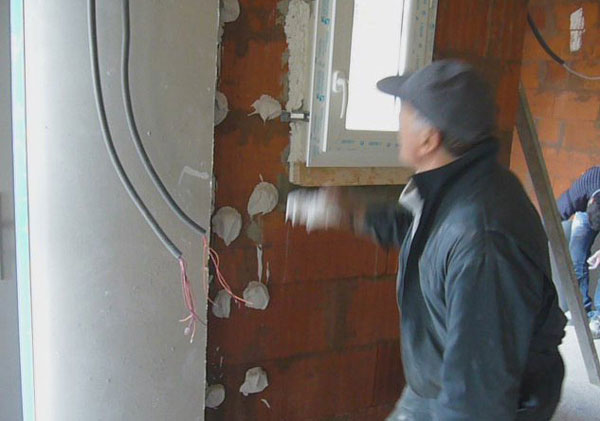

- Comme on peut l’apercevoir sur ces clichés, les gaines électrique sont laissées « pendantes » pour faciliter leurs localisations lorsque nous procéderons aux branchements des interrupteurs et autres prises de courant !

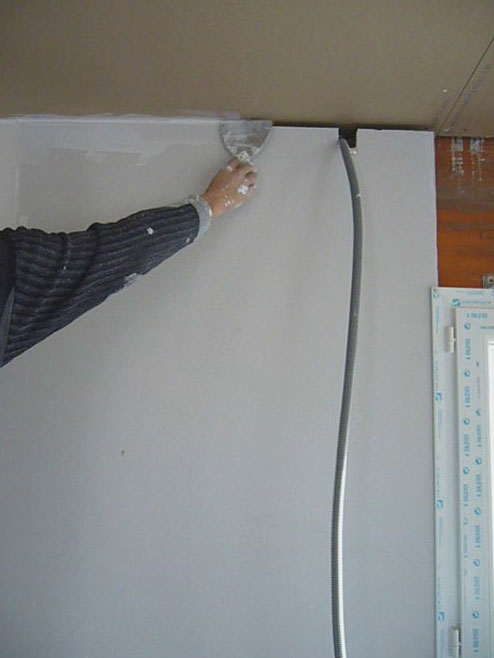

- En progressant une première application de colle est effectuée sur les bandes et les raccords !
- Rapidement en quelques heures l’équipe des placo-plâtre recouvre les murs et le résultat donne un tout autre aspect à l’intérieur et un apport considérable de clarté !

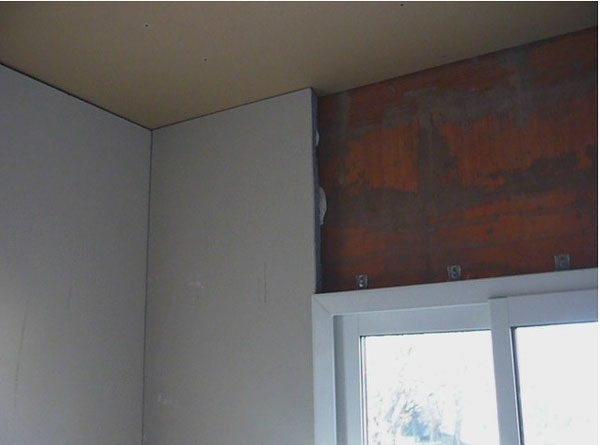

- Pendant ce temps l’équipe de l’électricité qui doit attendre au moins le lendemain pour pouvoir intervenir sur ces plaques a décidé de continuer à poser le parement en pierre reconstituée de la porte d’entrée !

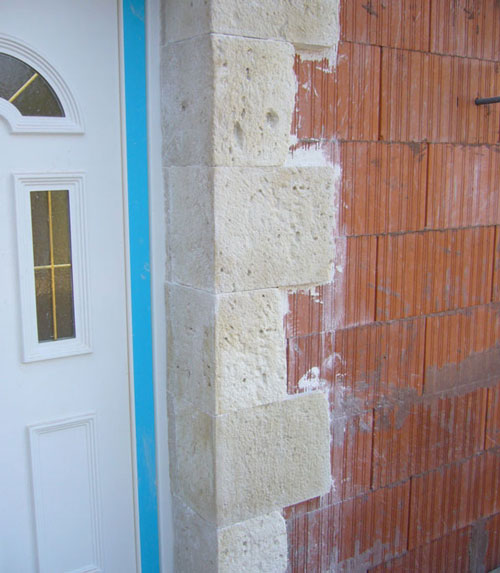

- Une grande partie est déjà collé depuis quelques jours et maintenant bien sèche !

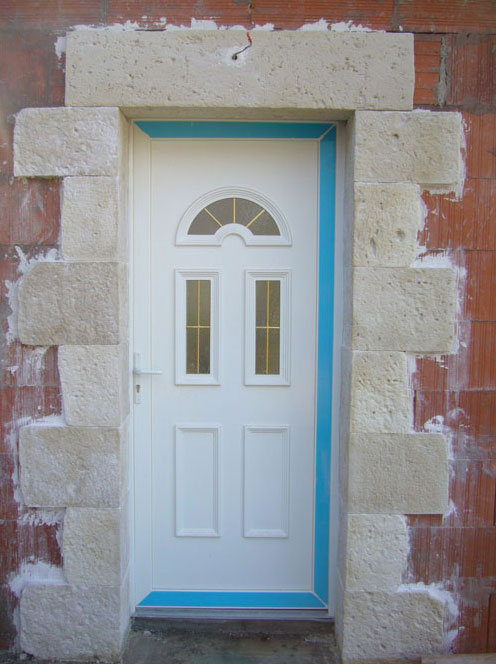

- Ces fausses pierres donnent vraiment l’illusion d’une embrasure en pierre de taille !

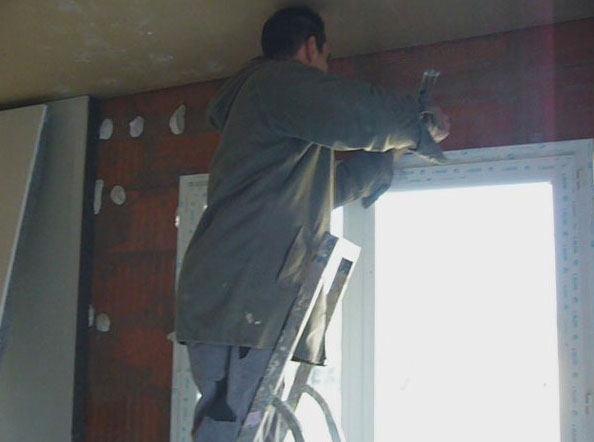

- Aujourd’hui ils vont poser le linteau !

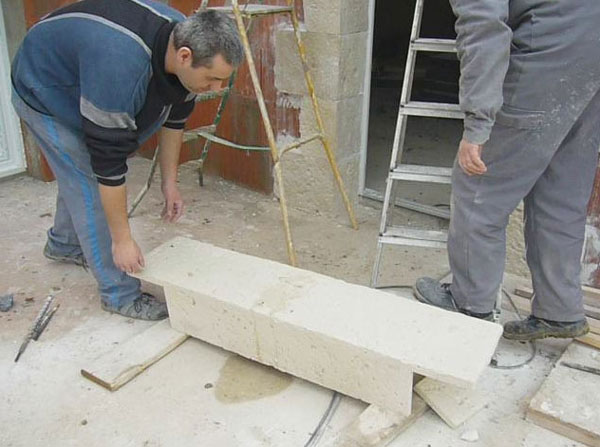

- Il est assez lourd et avant de le mettre en place il faut couper les angles pour qu’il s’encastre dans l’embrasure de la porte !
- Ces coupes se font avec beaucoup de précautions à la disqueuse 230mm avec un disque diamant !

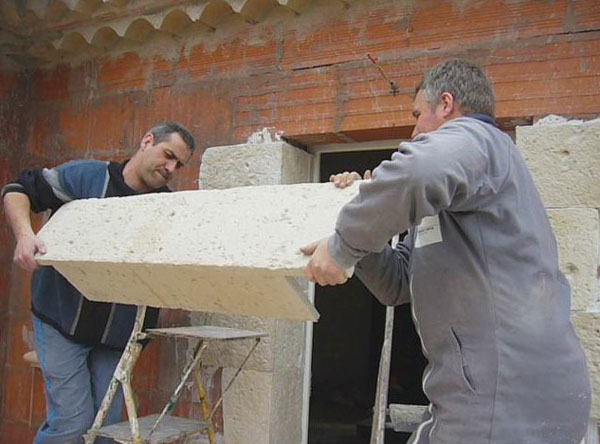

- La mise en place est délicate à cause du poids !
- Mais le résultat final justifie bien cet effort !
- C’est maintenant la fin du weekend et tous les murs sont pourvus de placo-plâtre !

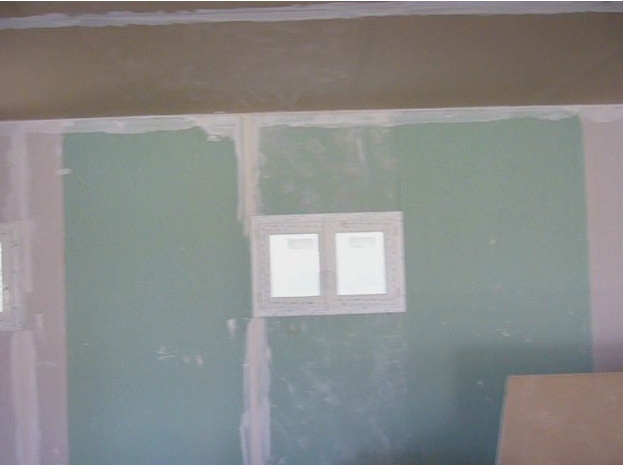

- Sur cette portion de mur, ce sont des plaques de placo-plâtre hydrofuges qui sont posées car c’est l’emplacement de la salle de bain !

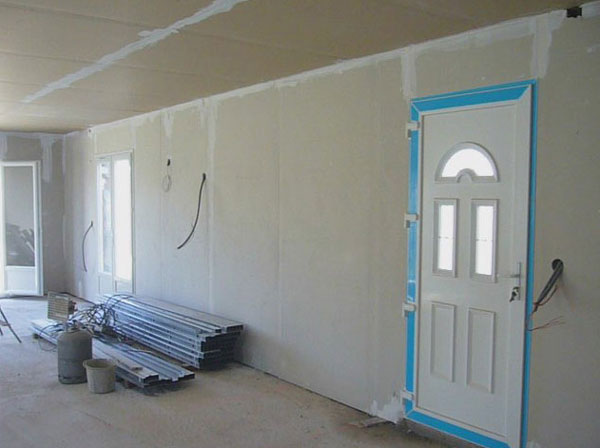

- Voilà la pose du placo-plâtre sur les murs est terminée, prochaine étape les cloisons !
- Vidéo récapitulative :
- Dan51
Construire en briques .
Huitième partie :
Tous les circuits et équipements qui doivent se trouver ou passer par les combles, sont en place !
Il est temps maintenant de procéder à la mise en place des plaques de placo BA13 au plafond !
Nous nous sommes fait prêter par notre fournisseur de placo-plâtre un lève plaques, outil quasiment indispensable pour la mise en place au plafond !
Celui-ci est bien pratique car il est équipé de deux marches pieds très utiles pour visser les plaques !
La visserie s’effectue avec des vis placo de 3.5 X 25mm
Nous utilisons des perceuses sans fil avec des petits embouts spéciaux qui évitent une pénétration trop profonde qui endommagerai la plaque de plâtre !
5 vis par rail sur chaque plaque !
La progression est rapide !
Lorsque une gaine électrique se présente, nous marquons sur la plaque sont emplacement de façons à la situer pour effectuer plus tard les branchements !
En fin de matinée le plus gros est fait il reste à faire les coupes !
Pour cela un cutter suffit (voir vidéo) !
Nous allons aussi mettre en place la trappe d’accès aux combles :
Elle est conçue comme un petit coffre, la hauteur des bords servant à contenir le matériau d’isolation qui sera pulsé plus tard !
La trappe est munie d’un isolant !
Elle n’est pas très large, mais cela suffira pour des incursions à l’avenir, qui espérons-le seront relativement rares dans les combles !
Le soir tout le plafond est en place !
Le lendemain matin nous attaquons les murs !
Avant toutes choses il faut tracer au sol tout le long des murs, l’empreinte des plaques à coller, a savoir 10cm =
(8cm isolant + 1cm plâtre + 1cm colle) !
Bien vérifier l’équerrage, c’est important pour plus tard la pose du carrelage !
Il faut aussi bien préparer la colle pour quelle soit homogène et suffisamment consistante pour être appliquée avec succès !
Les plots de colle sont appliqués directement sur le mur avant de présenter le panneau !
Un cordon de mastic silicone et apposé rapidement aux endroits nécessaires !
Les coupes se font à la scie sauteuse !
Et immédiatement posées !
Il faut quelques fois, surtout dans les angles, user de stratagèmes pour maintenir les plaques et permettre ainsi de progresser sans attendre !
Comme on peut l’apercevoir sur ces clichés, les gaines électrique sont laissées « pendantes » pour faciliter leurs localisations lorsque nous procéderons aux branchements des interrupteurs et autres prises de courant !
En progressant une première application de colle est effectuée sur les bandes et les raccords !
Rapidement en quelques heures l’équipe des placo-plâtre recouvre les murs et le résultat donne un tout autre aspect à l’intérieur et un apport considérable de clarté !
Pendant ce temps l’équipe de l’électricité qui doit attendre au moins le lendemain pour pouvoir intervenir sur ces plaques a décidé de continuer à poser le parement en pierre reconstituée de la porte d’entrée !
Une grande partie est déjà collé depuis quelques jours et maintenant bien sèche !
Ces fausses pierres donnent vraiment l’illusion d’une embrasure en pierre de taille !
Aujourd’hui ils vont poser le linteau !
Il est assez lourd et avant de le mettre en place il faut couper les angles pour qu’il s’encastre dans l’embrasure de la porte !
Ces coupes se font avec beaucoup de précautions à la disqueuse 230mm avec un disque diamant !
La mise en place est délicate à cause du poids !
Mais le résultat final justifie bien cet effort !
C’est maintenant la fin du weekend et tous les murs sont pourvus de placo-plâtre !
Sur cette portion de mur, ce sont des plaques de placo-plâtre hydrofuges qui sont posées car c’est l’emplacement de la salle de bain !
