Les Fondations sont coulées, nous allons pouvoir commencer à construire le vide sanitaire !
En premier lieu, nous débarrassons les gravats qui encombrent les alvéoles, il sera plus simple par la suite de circuler !
Ensuite seul, (car j’ai trouvé le moyen de le faire), je prendrai le temps de relever aux endroits clés des fondations, des points de niveaux à l’aide du Niveaux à Eau que j’ai fabriqué (cliquez sur ce lien pour visionner son fonctionnement) !
Ils me donneront de précieuses indications pour l’élévation des murs du vide sanitaire !
Le fait d’avoir marqué, toujours à l’aide du niveau à eau, le niveau supérieur du béton dans les tranchées avant le coulage, a permis de maintenir le niveau du béton de façon correcte, car les écarts sont relativement minimes !
Ils oscillent en moyenne entre moins 25 millimètres et plus 35 millimètres, ce qui est quand même une performance, compte tenu des dimensions des fouilles !

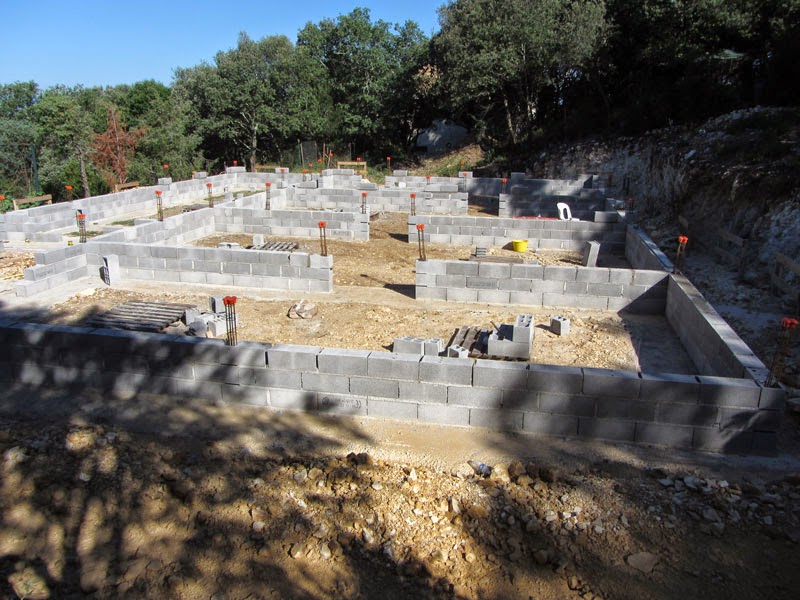

Ceci fait nous allons maintenant tendre tous les cordeaux sur les chaises pour repérer l’emplacement des murs !
Nous prenons une équerre de maçon, sur la base de laquelle nous fixons provisoirement un petit niveau !
Ce dispositif va nous permettre sans trop de difficultés et de manière fiable de reporter au sol les points de croisement des cordeaux, et donc de l’emplacement des murs !
Il suffit de poser la base de l’équerre au sol !
Et tout en maintenant la base de l’équerre de niveau de s’approcher doucement avec la partie perpendiculaire de l’équerre, du croisement des cordeaux jusqu’à l’effleurer, et marqué au sol cette mesure !
Ensuite nous marquons à la peinture le point initial et il suffit alors avec un mètre de tracer à 20 cm de chaque côté de l’angle, l’empreinte du mur !
Puis de tracer au cordex !
Ensuite nous positionnons provisoirement les angles, nous vérifions avec l’équerre qu’ils soient parfaits, et nous traçons ces angles au feutre !

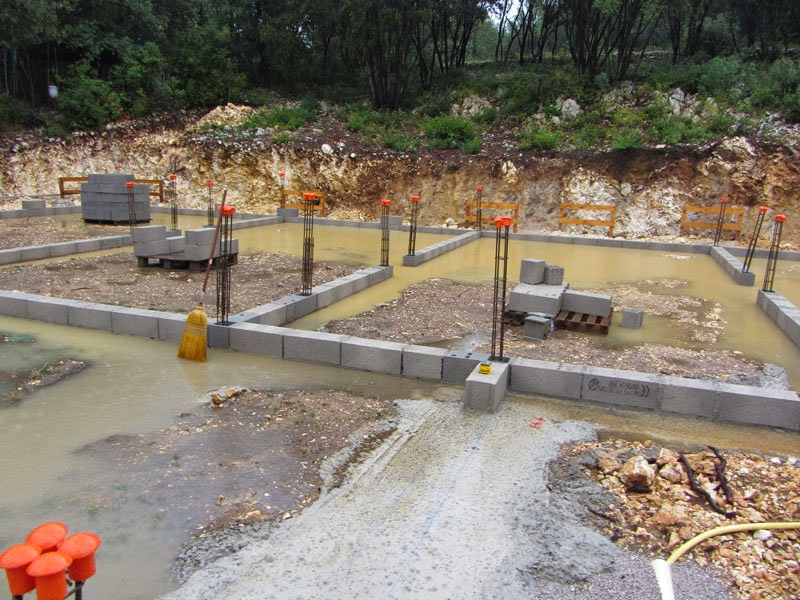

Ceci fait, nous posons au mortier les premiers blocs béton !
Les rangs, malgré les interruptions dues à de gros orages, se construisent assez rapidement !

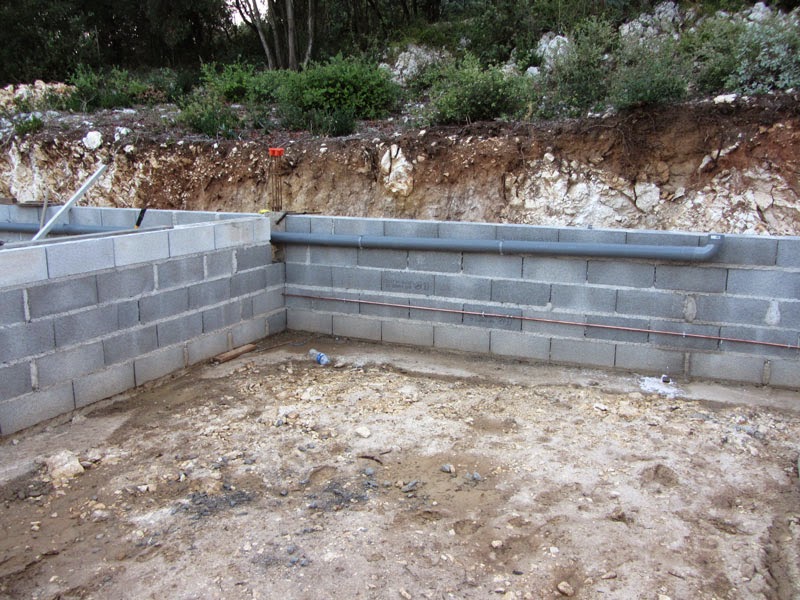

Pour gagner du temps sur les futurs travaux de plomberie, nous profitons de la facilité d’accès pour positionner le collecteur principal d’évacuation d’eaux usées ainsi que la canalisation d’adduction d’eau potable !
Le Moment est venu maintenant de mettre en place les poutrelles !
Ce sont des poutrelles treillis renforcées, qui permettent de couler la dalle de compression sans les étayer !
Mais pour plus de sécurité, et compte tenu que nous feront une seconde dalle avant toiture qui devra être étayée, nous mettrons malgré-tout des étais !

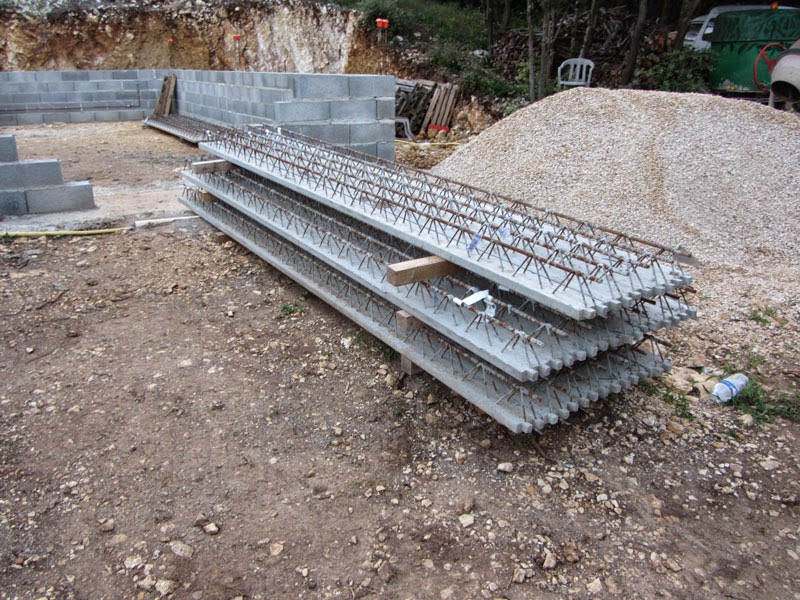

Elles sont de différentes longueurs, allant de 3,90m à 4,90m
Pour les acheminer et les mettre en place, nous avons laissé deux grandes ouvertures dans les murs !
Nous les positionnons à l’intervalle préconisé !

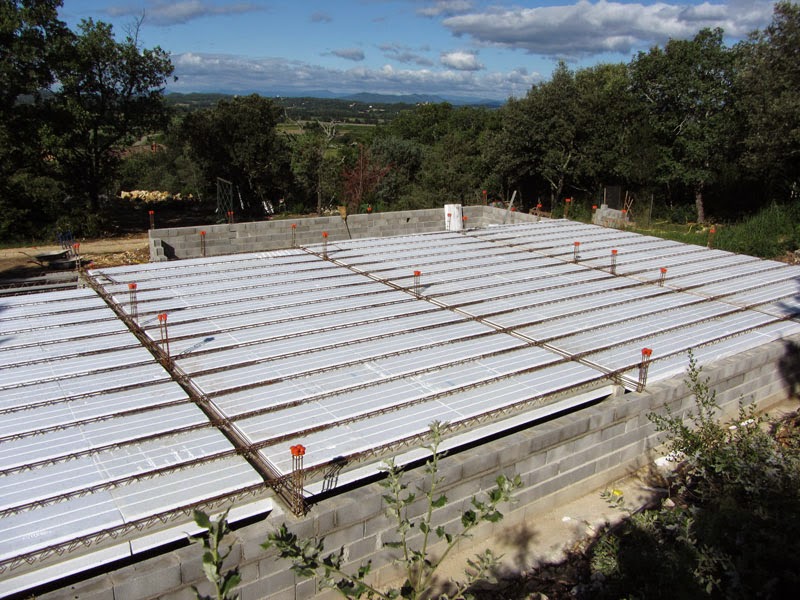

Et nous installons au fur et à mesure de l’avancement les hourdis polystyrène et nous ferraillons également les murs de refends !
Il faut effectuer beaucoup de coupes pour boucher les cotés !
Le ferraillage du chaînage prends aussi beaucoup de temps, il doit être conforme aux préconisations concernant la réglementation para-sismique !

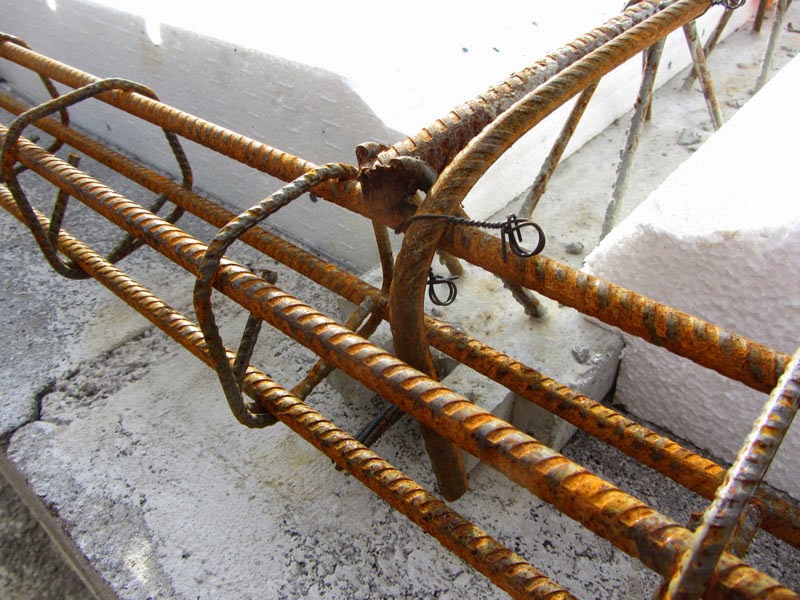

Le chaînage se fait en armature de 8 x 8 cm 4 x tors de 10 mm, les filants et équerres en tors de 10 mm également !

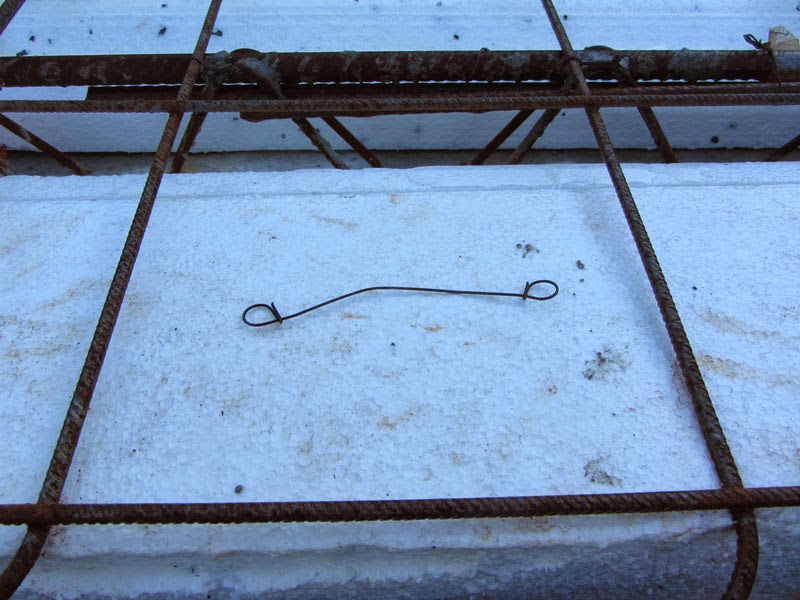

Sur les poutrelles, à leurs extrémités un chapeau en tors de 10 mm de un mètre de longueur est fixé sur le filant principal et vient se crocheter dans le chaînage !
Lorsque tout est bien fixé, vient le moment de poser les panneaux de treillis métallique soudés, de 4,20 m x 2,40 m
Sur tout le périmètre nous cintrons les terminaisons à l’aide d’une clé à ferrailler et nous les attachons !

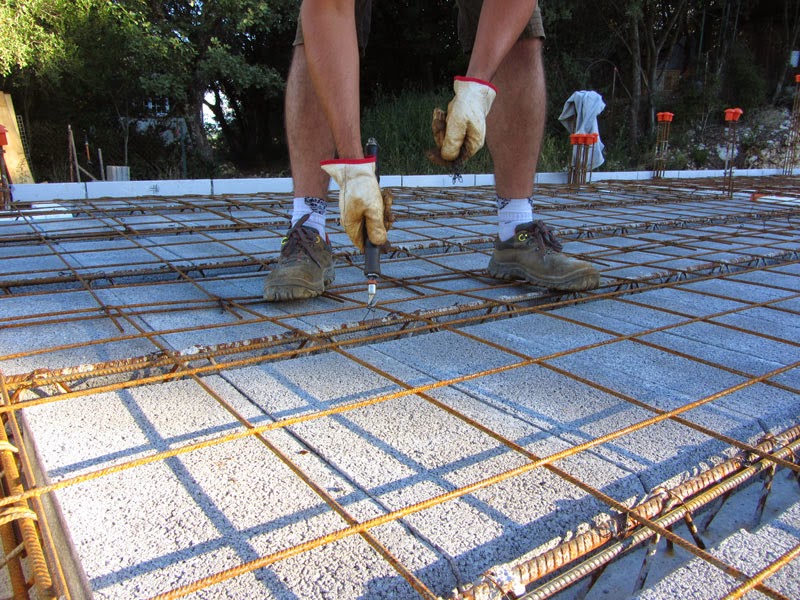

Nous attachons soigneusement tout les panneaux aux armatures des poutrelles, opération largement facilité grâce au tireur et aux liens boucle !
Ceci fait nous allons mettre en place les étais, pour cela nous plaçons au sol, bien au centre de chaque alvéole, un bastaing de 15 cm x 7 cm, posé sur un lit de sable à l’intérieur d’une petite tranchée, ce dispositif permettra une assise solide et stable !

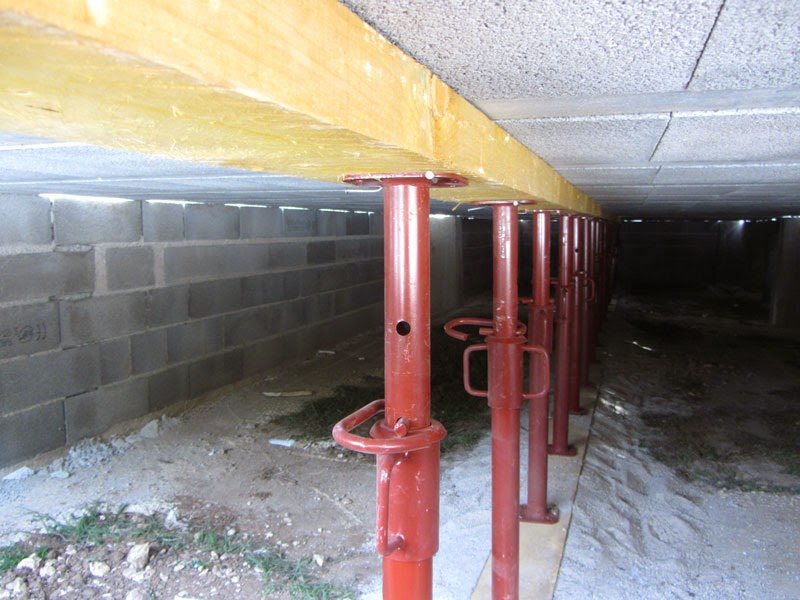

Nous mettons en place ensuite ces étais, pointés sur le bastaing !
( un étai à chaque poutrelle )
Puis nous disposons un second bastaing de mêmes dimensions, que nous pointons sur les coulissants et nous calons le tout !
Nous pouvons maintenant fermer les ouvertures laissées dans les murs maîtres et terminer le ferraillage !

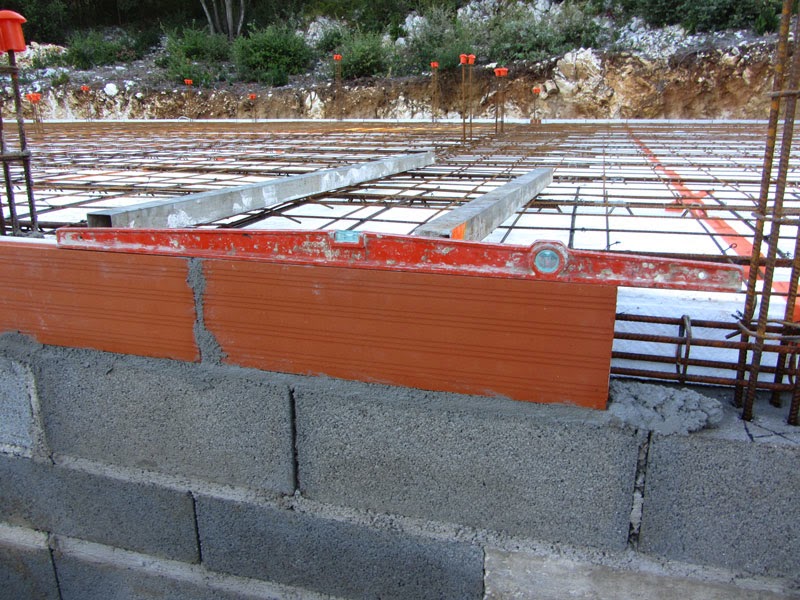

Maintenant nous allons mettre en place les planelles sur tout le périmètre, elles permettront de contenir le béton à la hauteur voulu !
Ces planelles sont équipées d’une épaisseur d’isolant pour couper les ponts thermique !
Nous les collons au mortier bâtard en progressant de niveau !
Ceci fait nous sommes prêts pour couler la dalle de compression !

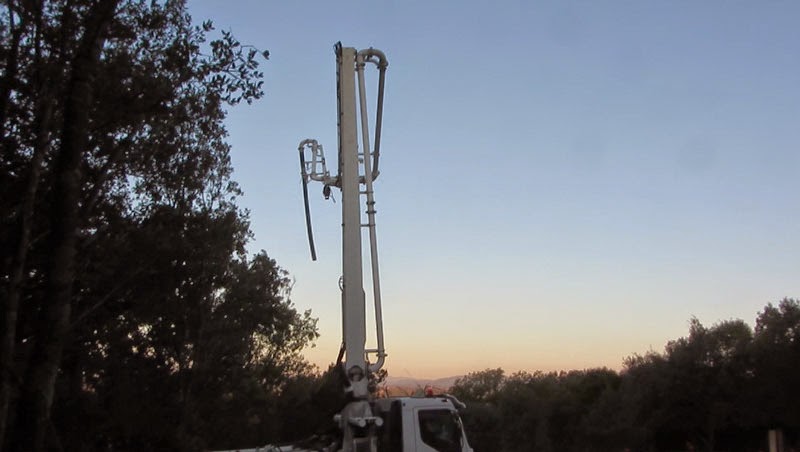

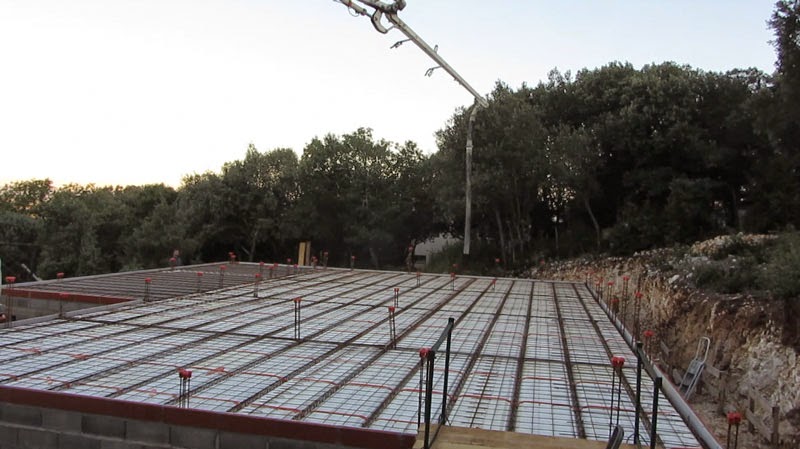

Le béton est rapidement commandé, et 48 heures après la pompe arrive et ce mets en place !
Dés que la première toupie est sur le chantier le béton commence à couler !
Les hourdis polystyrènes sont relativement fragiles et demande beaucoup de précautions !
Quelques secondes d’inattentions sont suffisantes pour provoquer un incident !
Un hourdi ayant cédé, il faut le remplacer rapidement !
Découper le treillis, mettre en place le hourdi, et remettre un panneau de treillis qui chapeaute suffisamment le trou !
Ce genre d’incident arrive, si on ne prends pas la précaution de marcher sur les armatures de poutrelles et surtout de ne pas peser sur les hourdis !
Mais aussi si le tuyau de la pompe n’est pas maintenu à une hauteur suffisante permettant un débit plus fin, comme ceci !

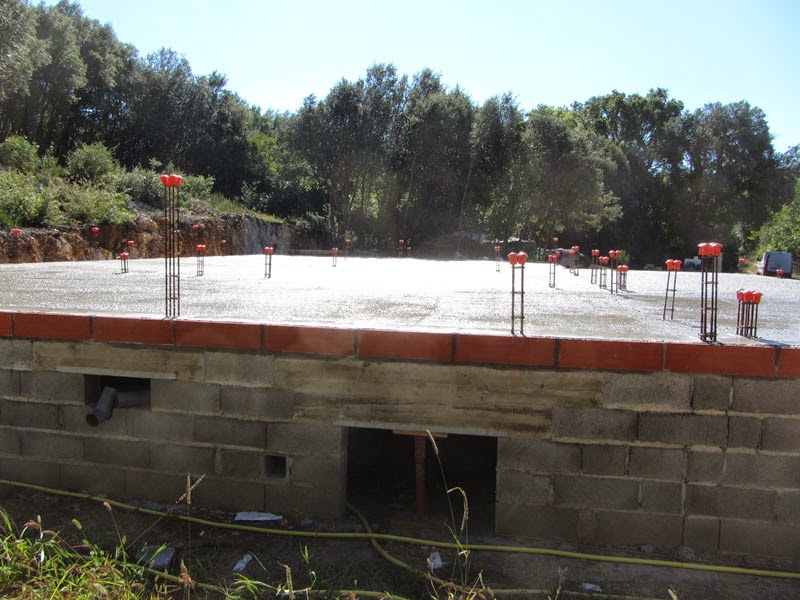

Quelques heures plus tard, la totalité de la dalle est coulée !
Voilà une nouvelle étape est franchie !
Il faut maintenant arroser fréquemment jusqu’au soir pour éviter au maximum les micro-fissures !
Vidéo Récapitulative :
